신품 판매중
송전맨홀
가격 가격협의
모델명 송전맨홀
제품분류 설비공사
업체명 삼성파워텍
전화번호 0504-0667-5570
등록일 24.01.18
상세설명
송전맨홀
국내 최초로 7PIECE로 분할된 지중송전용 조립식 맨홀을 개발하였습니다.
기존의 현장 타설식 송전맨홀에 비해 공사비 절감 및 공사 기간을 크게 단축할 수 있을 뿐 아니라 교통체증, 시민의 불편을 줄이고 완벽한 수밀성과 균일한 품질의 제품생산을 가능하게 했습니다.
특허등록
  • 제10-1677056호
  • 제10-0935109호
  • 제10-1303094호
  • 제10-1058338호
  • 제10-1061741호

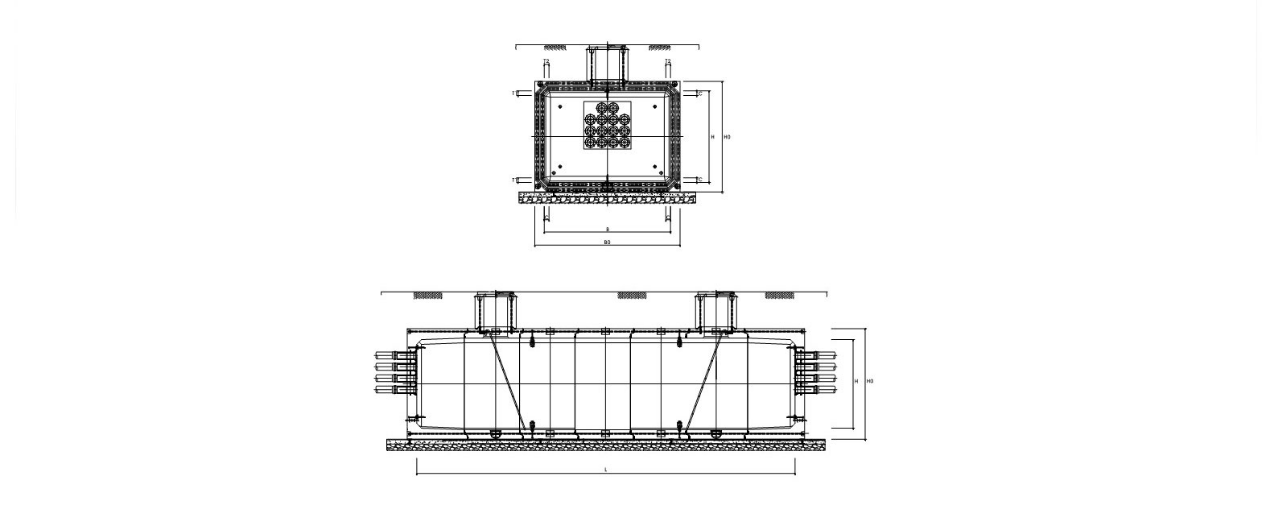

제품 상세도

제품 규격

(단위 : mm)

모델명 치수 바깥너비 바깥높이 두께 현치높이 비고
B x H x L B0 H0 T1 T2 C
SA-629 4.0m x 2.9m x 10.1m 4600 3500 300 300 150 개선 표준 A형 한국전력공사
표준규격
4회선 맨홀
SB-529 3.4m x 2.9m x 8.3m 4000 3500 300 300 150 개선 표준 B형
SC-837 2.8m x 3.7m x 14.8m 3400 4300 300 300 150 개선 표준 C형
SS-731 4.2m x 3.1m x 11.1m 4800 3700 300 300 200 현행 단일표준
SP-722 4.2m x 2.2m x 11.1m 4800 2800 300 300 200 2~4회선 맨홀
SP-735 2.6m x 3.5m x 11.7m 3200 4100 300 300 150 4회선 맨홀
SP-721 2.1m x 2.1m x 10.8m 2700 2700 300 300 200 국가철도공단 납품규격
(2회선 맨홀)
SP-729 2.5m x 2.9m x 11.9m 3100 3500 300 300 150 2회선 맨홀
SP-629 2.5m x 2.9m x 10.2m 3100 3500 300 300 150
SS-821 2.7m x 2.1m x 10.1m 3300 2700 300 300 150
SS-8305 2.7m x 3.05m x 10.1m 3300 3750 300 300 150
SP-731 2.1m x 3.1m x 9.7m 2700 3700 300 300 150
SP-621 2.1m x 2.1m x 9.0m 2700 2700 300 300 200 1회선 맨홀
SA-621 1.8m x 2.1m x 10.3m 2240 2700 250~350 220 150
기존기술(현장타설)과 지중송전용 조립식맨홀의 비교
구분 프리캐스트 조립식 맨홀 현장타설 맨홀
공사기간
  • 가시설+터파키 : 8일
  • 구조물 설치 : 1일
  • 되메우기 및 뒷정리 : 5일
  • 가시설+터파키 : 8일
  • 구조물 제작 : 40~47일
  • 되메우기 및 뒷정리 : 5일
계 : 14일 계 : 58일 ~ 63일
재료
  • 콘크리트 Fck = 35.0 MPa
  • 철근 Fcy = 400.0 MPa
  • 콘크리트 Fck = 24.0 MPa
  • 철근 Fcy = 300.0 MPa
품질
  • 강재거푸집 사용으로 정밀한 제품 제작가능
  • 낮은 W/C와 높은 강도로 콘크리트 수밀성 양호
  • 현장타설로 외관 불량
  • 건조수축균열 및 양생균열이 발생
  • 높은 W/C와 낮은 강도로 콘크리트 수밀성 불량
시공성
  • 공장제작으로 계절에 관계없는 균등한 품질유지와 시공이 가능함
  • 전문적인 시공과 신속한 공사로 교통체증 극소화
  • 공사기간 단축되어 토공, 가시설 및 관리비 절감
  • 설치시간이 4~8시간 정도로 아주짦음
  • 맨홀형태에 따른 변형이 자유로움
  • 콘크리트 타설로 인한 동절기 시공이 어려움
  • 가설재 작업, 콘크리트 양생 등으로 공사기간이 김
  • 공사기간의 장기화로 인한 다수의 민원발생
경제성
  • 공사기간 단축으로 인한 무형의 현장관리비와 부대비용이 절감
  • 공장 완성품으로 필요시기에 바로 공급이 가능하여 공정관리가 용이함
  • 교통,민원을 해소시켜 사회간접자본을 절약
  • 공사기간의 과다로 인한 공사비 외에 무형의 현장관리비 등의 부대비용이 많이 소요 됨
  • 민원증가에 따른 주위피해보상비 증가
  • 후속공정 지연에 의한 전체 간접 경상비 증가

제품 시공 과정
